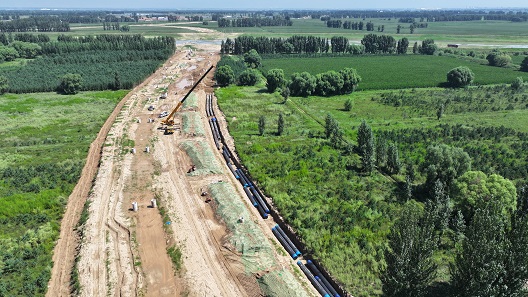

炎炎夏日中,和林格爾縣巧爾什營鎮的供熱及燃?xì)夤芫€建設現場一片繁忙,大型機械有序運轉,施工人員揮汗如雨,正全力推進最后的沖刺。這條肩負著機場東區供熱、供氣保障的“雙線工程”,正按計劃穩步向終點延伸。
據燃?xì)鉄崃こ滩坎块L吳君介紹:“新機場東區的供熱、供氣工程項目是2023年開工的,主體工程已于2024年基本完成,今年7月17日開始,公司投資約1700萬元,沿縱九路由北向南建設剩余2公里DN900熱力支線和1.5公里DN150燃?xì)庵Ь€?!?/span>

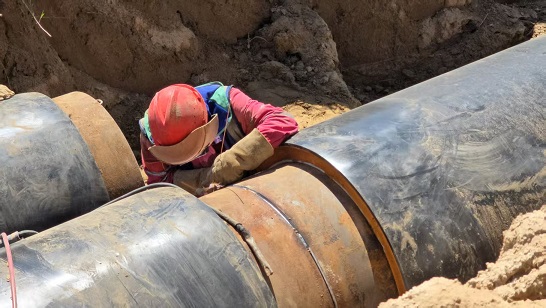

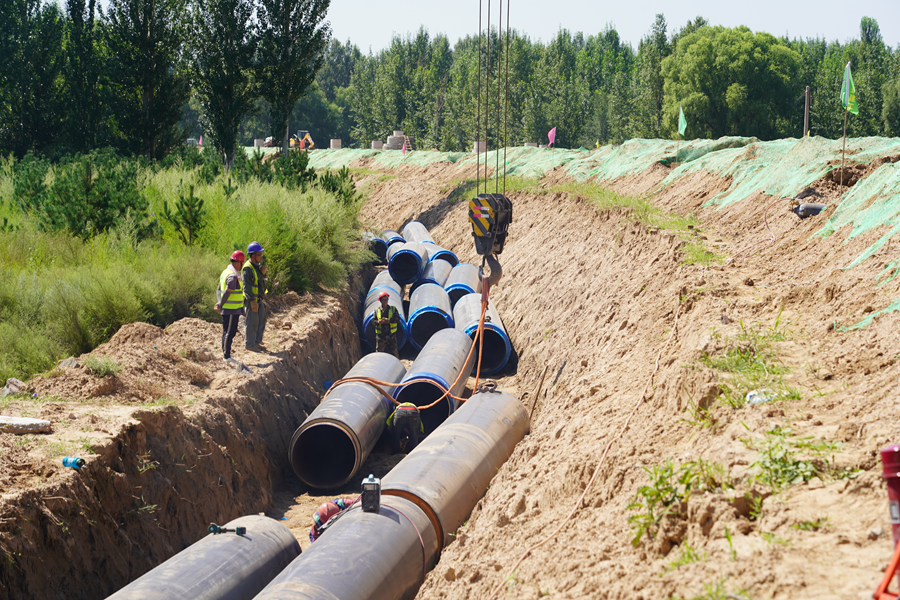

目前,燃?xì)庵Ь€鋪設已完成1公里,供熱支線已完成450米的溝槽開挖和280米的管道焊接。兩條管道的鋪設工作計劃于9月中旬完工,并在9月底之前完成管道的試壓和調試工作?!爱?dāng)前是決勝階段,我們正集中力量,確保所有目標按期、保質達成?!眳蔷龔?qiáng)調。全體建設者正以10月15日具備穩定供熱、供氣條件為最終目標全力沖刺。
隨著最后管段一寸寸向前推進,這兩條貫通在即的供熱、供氣“生命線”,不僅將為新機場東區100萬平米區域提供供暖保障,也將為機場航站樓及駐場單位的燃?xì)夤?yīng)提供堅實保障。
